# | 作 業 内 容 | 予 定 | 実施日 | 記 録 |
1 | 室内電気工事 | 第1週 | 3-4日 | F305室 |
2 | 消磁コイル製作 | 第1週 | 4日 | 消磁コイル |
3 | 実験室内の片づけ | 第1週 | 5日 | F305室 |
4 | シールドルーム設置空間の磁場測定 | 第1週 | 5日 | 測定風景1 |
5 | シールド材搬入 | 9日 | 9日 | シールド板 |

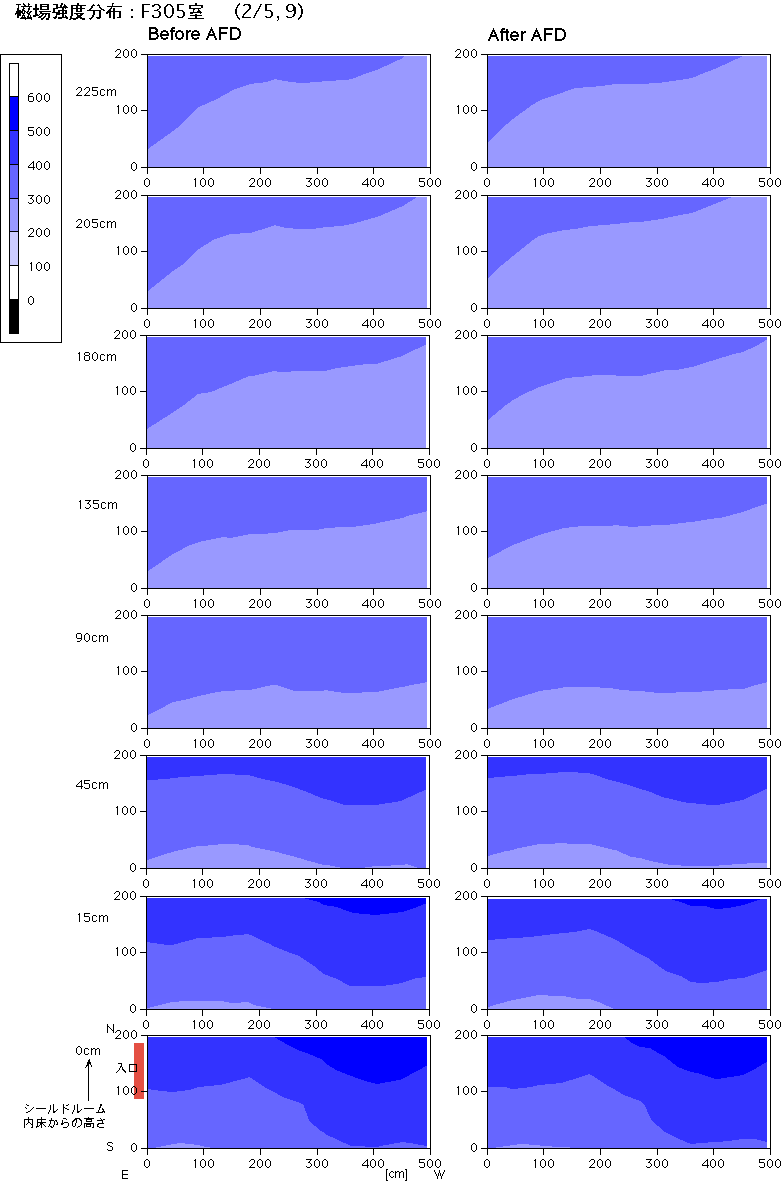

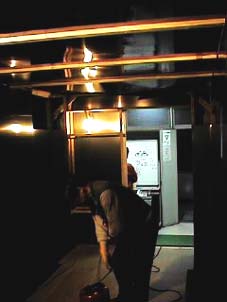

6 | 室内消磁-磁場測定 | 9日 | 9日 | 室内消磁、F305の磁場状況 |

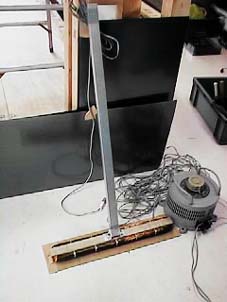

7 | シールド材折曲器製作 | 〜10日 | 11日 | 折曲げ器 |

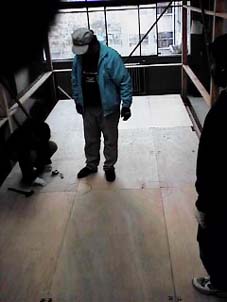

8 | 外床面シールド板はり | 12-13日 | 12日 | 床板設置 |

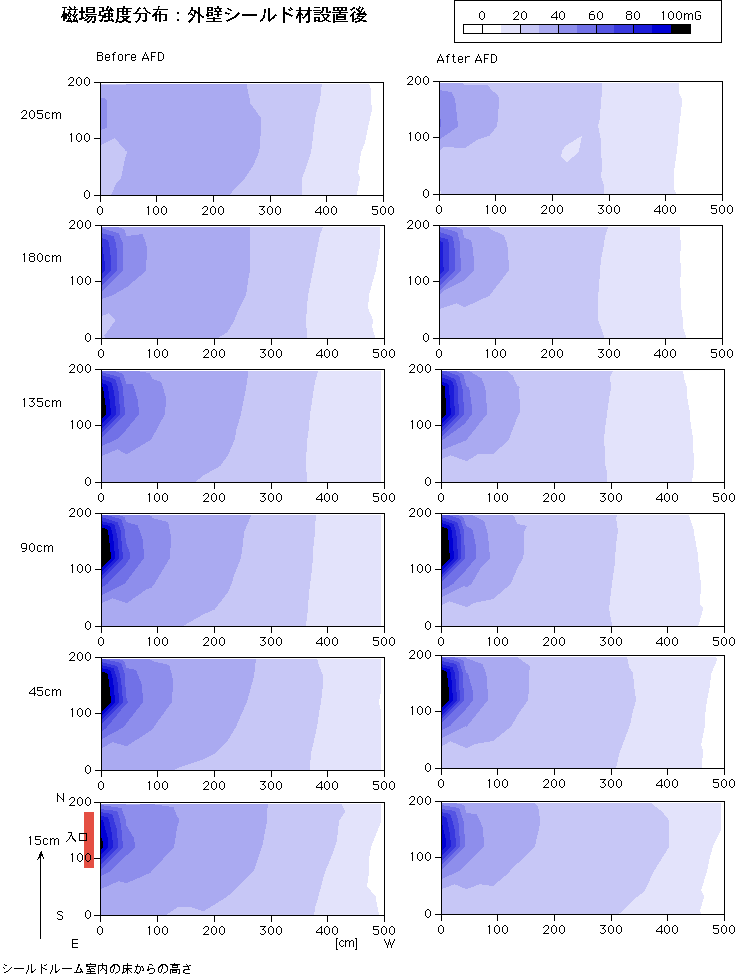

9 | 磁場測定-外床面消磁-磁場測定 | 14日 | 13日 | 測定風景2、測定結果 |
10 | 木枠材搬入 | 16日 | 16日 | 枠材 |

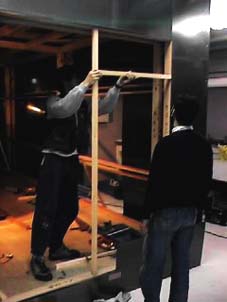

11 | 木枠組み立て | 16-17日 | 16-17日 |
2/16:外枠、中床完成 2/17:木枠完成 |
12 | 外枠シールド材はり | 18-20日 | 17-19日 |
2/17:北壁はり完了 2/19:南壁、東西壁はり 通気孔およびコード用穴あけ 外壁完成!! |
*シールド材をはるまでの工程は・・・板マーキング→板消磁→折曲げ→設置位置でドリルで下穴をあけ→木ネジ止め | ||||
13 | 磁場測定-外壁消磁-磁場測定 | 21日 | 20日 | |
14 | 内枠シールド材はり | 23-25日 | 23-25日 |
内壁完成!! |

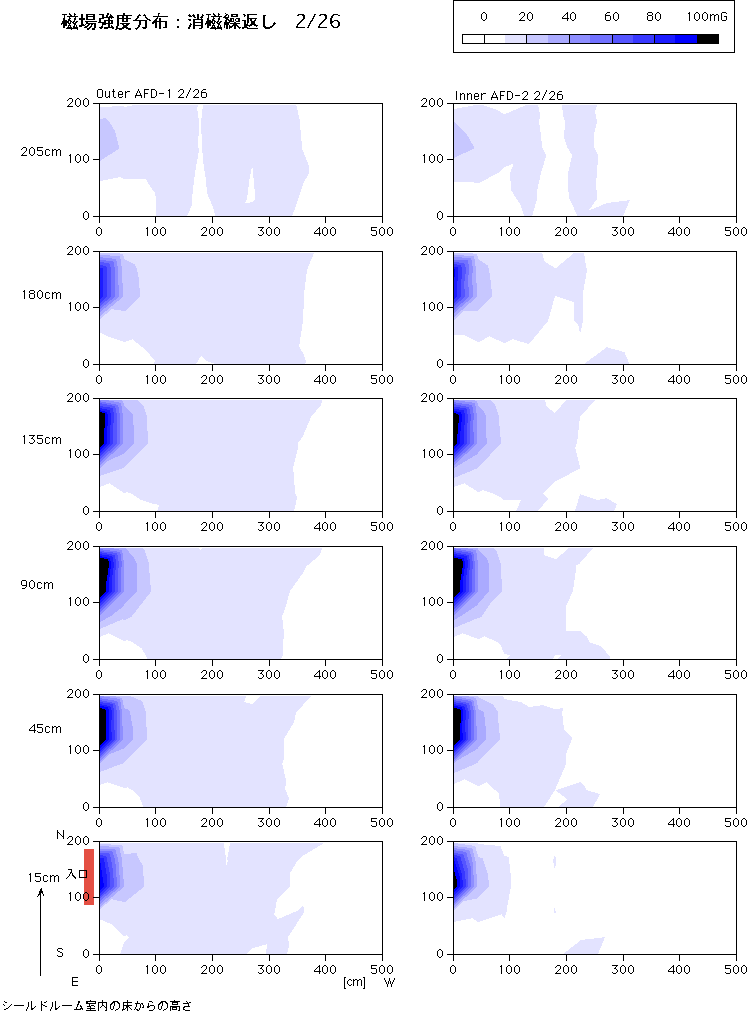

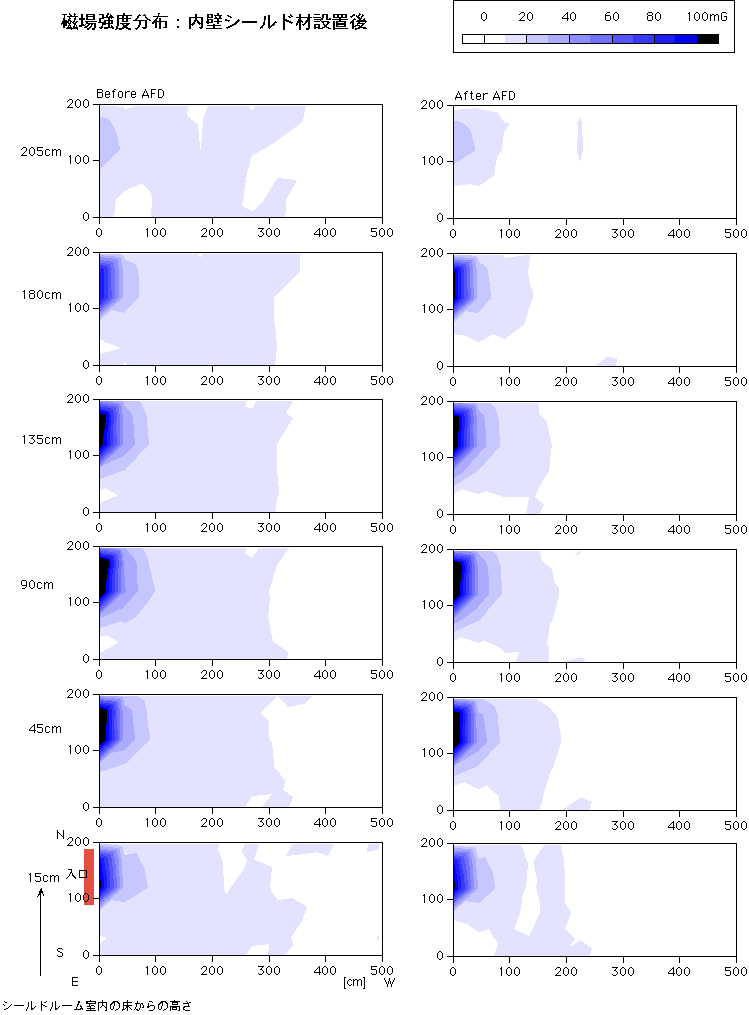

15 | 磁場測定-内壁消磁-磁場測定 | 26日 | 25日-3/3 |

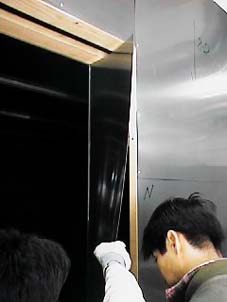

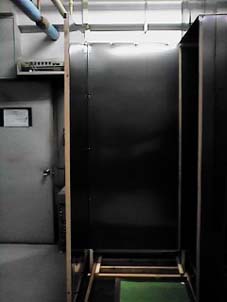

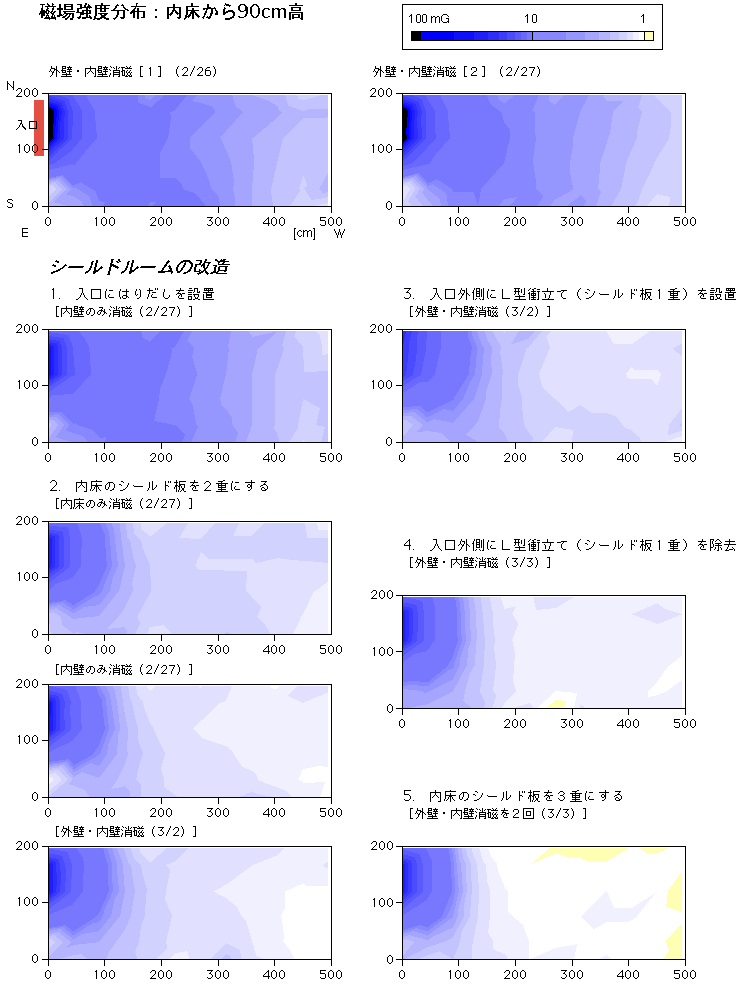

2/25:内壁設置後、磁場測定 外壁消磁-磁場測定、内壁消磁-磁場測定(消磁繰返し結果) →入口から200cm以奥<10mG 2/27:外壁・内壁消磁-磁場測定 [難問]10mG以下の領域が広がらない ★シールドルームの改良へ。 1. 入口にはりだしをつける。 → 入口部100mG以上領域はなくなる 2. 内床のシールド板を2重にする。 → 格段に良くなる!! 入口から100cm以奥<10mG、入口から200cm以奥<5mG 3/2: 3. 入口外にL字型衝立てを立てる。 → 入口周辺の磁場は幾分弱くなったが、全体的に悪くなった。 3/3: 4. L字型衝立てを除去(しぶしぶ) →2.の磁場状態に戻る(ほっ・・・) 5. 残りのシールド板を内床に敷いて内床を3重にする。 → 更に磁場状況好転!! 入口から100cm以奥<5mG、入口から200cm以奥<2mG領域が増加。 ・・・「小手先の方策よりも、重ねることがよい」 これを、初期状態とする。 |
16 | 最適磁場環境の達成(消磁-磁場測定繰返し) | 27日 | ||
17 | 内装工事 | 28日 | 3/3-6, 16 | 内装工事:内壁塗装、シールド板縁処理、電気工事、床シート貼り、SQUID設置準備--3/16内装完成 |
* |
完成!! | 28日 | 3/16 | * |
超伝導磁力計の設置 | 3/3 | 3/26 | 設置 | |

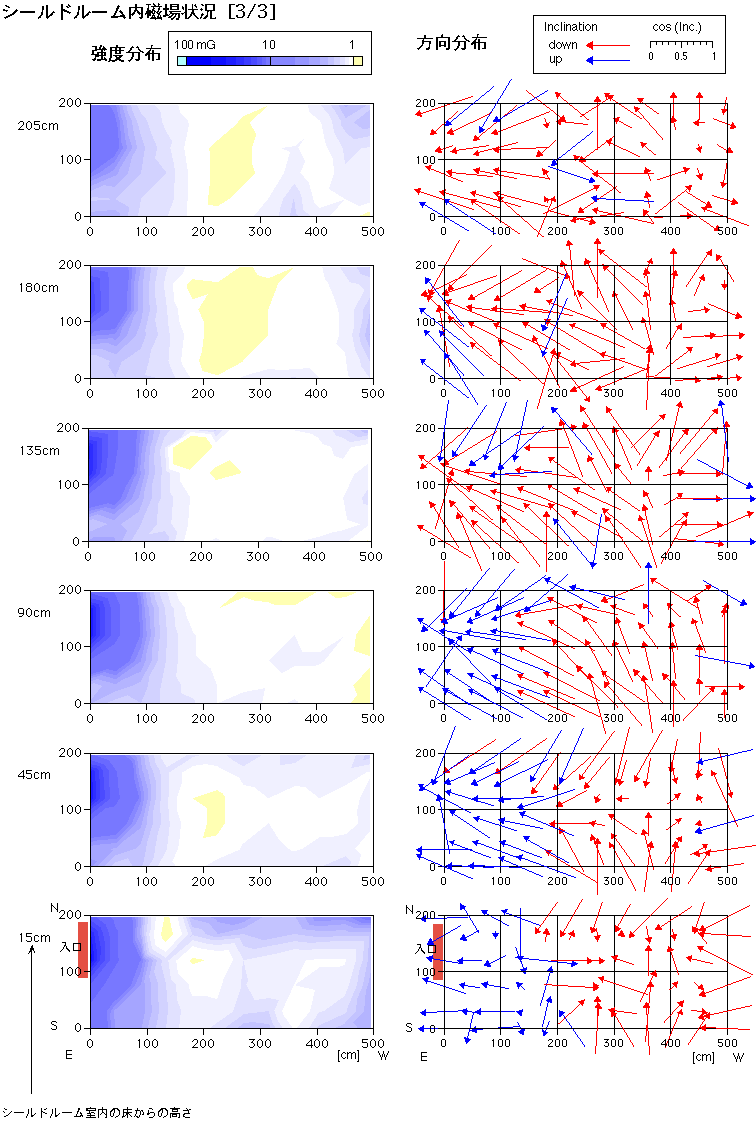

機器類搬入-シールドルームの立ち上げ | シールドルーム内の状況 |
